工程名稱
|
蘇州普陀山路跨滸光運河橋工程
|
編 號
|
SPJD-DZ-001
|
||||
|
施工單位
|
中國中鐵股份有限公司
|
分部工程名稱
|
空心板梁安裝
|
||||
|
部位及樁號
|
空心板梁
|
交底日期
|
2011年3月8日
|
||||
|
交底提要
|
預制空心板梁吊裝安全技術
|
||||||
|
交底內容:
1. 預制空心板梁在預制梁場移運、吊裝時,混凝土強度等級不得低于設計規定值。
2. 預制梁安裝時,墩、臺、支座墊石等部位的混凝土應達到設計強度。
3. 預制空心板梁吊裝時,被吊構件上嚴禁站人和置物。
4. 現場作業應符合下列要求:
(1) 作業前施工技術人員應了解現場環境、電力和通訊等架空線路、附近建(構)筑物和被吊梁等狀況,選擇適宜的起重機,并確定對吊裝影響范圍的架空線、建(構)筑物采取的挪移或保護措施。
(2) 作業場地應平整、堅實。地面承載力不能滿足起重機作業要求時,必須對地基進行加固處理,并經驗收確認合格。

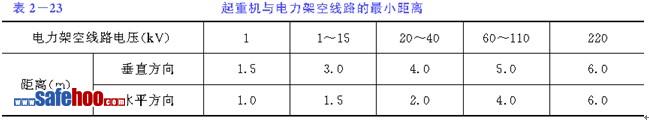

(3) 現場及其附近有電力架空線路時應設專人監護,確認機械與電力架空線路的最小距離必須符合表2-23的要求。
![]() (4) 大雨、大雪、大霧、沙塵暴和風力六級(含)以上等惡劣天氣,不得進行露天吊裝。
(5) 構件吊裝就位,必須待構件穩固后,作業人員方可離開現場。
(6) 吊裝作業必須設信號工指揮。指揮人員必須檢查吊索具、環境等狀況,確認安全。
(7) 吊裝中遇地基沉陷、機體傾斜、吊具損壞或吊裝困難等,必須立即停止作業,待處理并確認安全后方可繼續作業。
(8) 現場配合吊梁的全體作業人員應站位于安全地方,待吊鉤和梁體離就位點距離50cm時方可靠近作業,嚴禁位于起重機臂下。
(9) 吊梁作業前應劃定作業區,設護欄和安全標志,嚴禁非作業人員入內;吊裝中嚴禁超載;吊裝時,吊臂、吊鉤運行范圍,嚴禁人員入內;吊裝時應先試吊,確認正常后方可正式吊裝。
5. 在架梁過程中,施工現場必須根據環境狀況設作業區,并設護欄和安全標志,必要時應設專人值守,嚴禁非施工人員入內。
6.
7.
8. 使用金屬吊索具應符合下列要求:
(1) 吊鉤表面應光潔、無剝裂、銳角、毛刺、裂紋等。
(2) 鋼絲繩切斷使用時,應在切斷的兩端進行防止松散的處理。
(3) 吊索具應由具有資質的企業生產,具有合格證,作業前應經試吊,確認合格。
(4) 鋼絲繩使用完畢應及時清理干凈、加油潤滑、理順盤好,放至庫房妥善保管。
(5) 嚴禁卡環側向受力,起吊時封閉鎖必須擰緊;不得使用有裂紋、變形的卡環;嚴禁用補焊方法修復卡環。
(6) 鋼絲繩采用編結固接時,編插段的長度不得小于鋼絲繩直徑的20倍,且不得小于30cm。編插鋼絲繩的強度應按原鋼絲繩破斷拉力的70%計。
(7) 嚴禁在吊鉤上焊補、打孔,出現下列情況之一時,應報廢。
1) 扭轉變形超過10°。
2) 開口度比原尺寸增加15%。
3) 危險斷面磨損達原尺寸的10%。
4) 危險斷面或鉤頸產生塑性變形。
5) 板鉤襯套磨損達原尺寸的50%,其心軸磨損達原尺寸的5%。

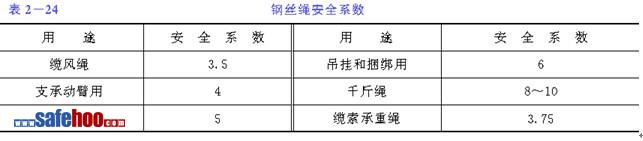

(8) 鋼絲繩的安全系數不得小于表2-24的要求:
![]() |
|||||||
|
審核人
|
|
交底人
|
|
接收人
|
|
||
基坑水平支撐拆除安全專項方案
預制場模板安裝與拆除安全技術交底
門式鋼管腳手架搭設完成后混凝土澆搗…
吊腳手架搭設技術交底
鋁合金門窗安裝技術交底
涂色鍍鋅鋼板門窗安裝技術交底
硬PVC 622 塑料門窗安裝技術交底
裝飾木工施工技術交底
混凝土施工技術交底
磚砌體施工技術交底
外腳手架拆除安全技術交底
人工挖孔樁安全技術交底
施工現場用電安全技術交底
土方開挖工程技術交底
建筑施工安全技術交底匯總
高空作業施工安全技術交底
