邊溝施工技術交底


評論:   ? 收藏本頁

1、測量放線:
將邊界溝界線精確放樣,沿線路方向50m釘一個木樁(每根木樁長約50cm,出入地面以下30cm,露出地面線20cm),為方便施工,應將邊界樁之間掛線或灑白灰線做好明顯標記。
2、施工方法:
2.1 松軟土:可直接采用尖鍬人工開挖,深度0.5m、上寬1.5m、底寬0.5m、坡度為1:1的土質梯形邊溝(排水溝),溝內底面及側面坡應夯實,并撒草籽進行植被。
2.2 硬質土:先采用鎬翻松土表,然后配合尖鍬人工進行開挖,其他同上。

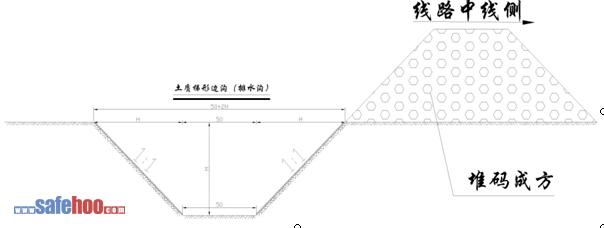

2.3 邊溝在之后的清表工作結束后,很容易被清除的地表土掩埋,因此為避免此種現象發生,應將挖出的土堆碼成方,放在邊溝上緣靠中樁方向,如下圖所示

3、注意事項:
3.1 本段涉及到地下移動光纜,開挖前應確認地下光纜的準確位置,不明確的地段應請當地移動公司負責人進行現場確認指導。
3.2 本段涉及到水泥電線桿共計18根,施工時要注意避讓,采用鉤機開挖時注意與電線保持安全距離。線桿周圍半徑1m范圍內禁止挖邊溝,以免造成線桿失穩傾倒。
3.3 線路內除林地耕地,其余地段均可開始邊溝施工。
