盤縣人民醫院住院樓及后勤保障樓根據設計平面位置布置圖現場實施開挖,由于地處山腳,需將山腳切去部分,故現場存在高切坡。此高切坡開挖完成后完成高度約15~20m左右。但建設人民醫院住院樓工期緊、任務重,現場高切坡下有現場臨時施工通道,如現在按貴州省黔美基礎工程公司設計的盤縣人民醫院住院樓及后勤保障樓北側邊坡支護設計現場實施的話需搭設腳手架,而且周期長,嚴重影響住院樓及后勤保障樓施工工期。此情況現場反復斟酌考慮,沒有更好的解決方案,二者不能兼得。施工單位、監理單位、建設單位相關人員現場實地勘察且根據現場實際情況選用合適的高切坡臨時防護措施。
根據建設單位、監理單位、施工單位建議綜合意見采納邊坡防護網作臨時性防護,待住院樓及后勤保障樓如期完成保證節點后,合理安排不影響正常施工的條件下進行永久性邊坡設計方案施工。
采用邊坡防護網臨時邊坡防護:
1、腳手架搭設
2、鉆孔Φ110,M15水泥砂漿,Φ20@5m×5m鋼筋L=3m灌入
錨固
3、邊坡防護網張拉固定達到危石滾落目的
4、腳手架拆除
高切坡臨時防護網材質如下:

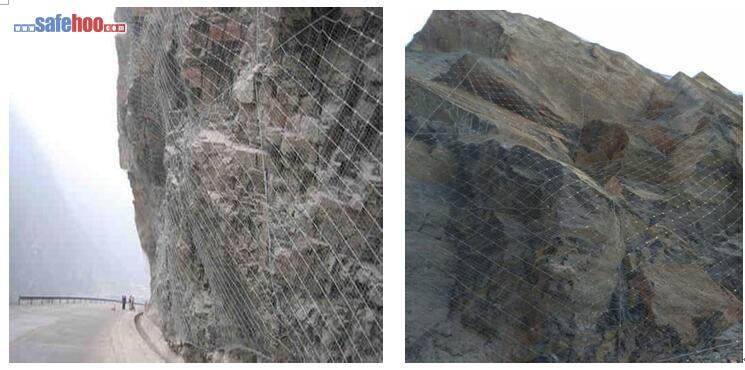

邊坡防護網實施施工完成效果圖
按上述措施實施邊坡臨時防護實施施工計劃:
1、腳手架搭設:3天
2、錨釘鉆孔及灌漿:3~5天
3、防護網張拉及錨固:1~2天
4、腳手架拆除:1天
材料機械組織計劃:
腳手架搭設:5T
邊坡防護網:2000m2
鋼 筋:3T
鉆 孔 機:1臺
勞動力組織計劃:
架子工:5人
鋼筋工:3人
普 工:15人
