第一章 工程概況
一、編制依據
1、黃桷雅居三期平場施工圖。
2、施工現場調查資料。
3、重慶市建筑工程安全文明施工規定。
4、國家有關的法律,法規,規程
5、現行有關《建筑工程質量管理條例》,《工程建設標準強制性條文》等法律法規和現場施工及驗收規范,操作規程,標準圖集和相關工程質量檢驗評定標準等。
6、國家及重慶市在安全,文明施工以及環境保護等方面的有關規定及技術標準。
二、工程概況
本平場及車庫土石方工程位于長壽區平湖路8號黃桷雅居三期范圍內面積約44537平方米,總挖方量約14.8萬立方米,工期為120天。質量標準為合格。本工程的難點是水平交叉施工作業,設置臨時施工道路困難。
重點是控制邊坡的開挖以及放炮對周邊建筑物的影響。其中質量控制重點為車庫邊坡處理、車庫底高程的控制。安全控制重點為爆破安全和機械使用安全。文明施工控制重點為場地合理布置、揚塵。
第二章 項目管理組織機構

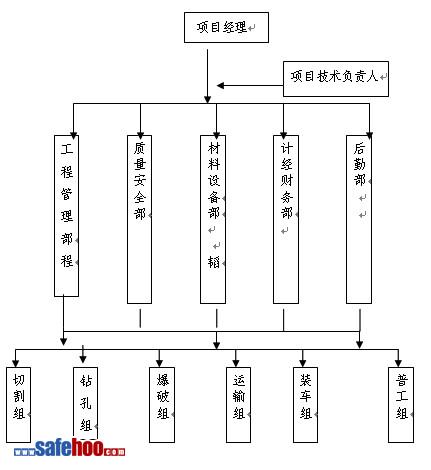

一、 項目管理組織機構設置(直線職能式)
?
二、主要項目管理人員設置及職責
1、項目經理1人 劉安全 ,全面負責生產指揮和管理活動。
2、執行經理1人 李 超 ,全面負責項目日常工作。
3、技術負責人1人 鄧 軍 ,全面負責工程的質量、安全、文明施工、環保的技術工作。
4、施工員1人 余曉波 ,負責施工管理工作,記錄各種施工資料,抄平放線等。
5、質檢員1人 秦 瑩 ,負責工程材料檢驗取樣及密實度的檢測;編制、收集、整理有關質量檢查資料。
6、安全員1人 黃油兵 ,負責現場保衛工作、日常的安全檢查、安全教育及施工現場的安全巡視,編制、收集、整理有關安全方面的內業。
7、材料員1人 陽 行 ,負責材料的采購、驗收、保管和發放的管理工作,保證工程材料和物資供應。
第三章 安全保證措施
一、安全生產目標
無人身傷亡事故發生;無機械事故發生;無火災事故發生。
二、 安全管理組織機構
1、建立以項目經理為責任人的安全生產領導小組。項目經理負責安全體系實施過程中的監督、檢查。
2、安全生產領導小組落實安全管理目標,制訂安全保證計劃,根據要求落實資源的配置。
3、安全管理組織機構圖:(附后)
三、安全保證措施
1、 施工中執行“安全第一,預防為主”的方針和堅持“管生產必須管安全”的原則,結合實際情況,制定各項規章制度并嚴格遵守。
2、建立安全生產定期和不定期檢查制度。每周項目經理部對安全生產情況進行一次大檢查。
3、 抓好安全崗位教育,開工前,對所有上崗人員進行安全知識教育,把有關安全操作規程印發給每個施工人員,對照檢查實施。參加施工的人員,熟知和遵守本工種的各項安全技術操作規程,并定期進行安全技術考核。對特殊工種的人員,如電工、機修工、爆破工、機械操作人員等,須持特種作業操作證方可上崗。
4、施工現場設置安全標志、標牌,并不得擅自拆除。施工駐地和現場設置足夠的消防設備。
5、 加強與氣象、水文等部門的聯系,及時掌握氣象風暴和汛情等預報,做好防范工作。
6、施工所用的各種機具設備和勞動保護用品,定期進行檢查和必要的維修,保證其各項性能指標符合要求。
7、交通擁擠的地方,設置警示標志,并設專人對車輛進行調度,保證施工順利進行和行人及車輛的安全。
8、夜間施工設置紅色警示燈。
9、在開挖邊界線處(地面上)搭設1.2米高的鋼管安全防護架。
四、 施工用電保護措施
1、專人負責現場施工用電的安全。
2、經常對用電設備進行安全檢查、測試、每周測試一次電源開關漏電保護器和接地電阻并做書面記錄,發現問題,及時整改。
3、電工有權拒絕執行違反電氣安全操作的工作指令,安全員有權制止違反用電安全的行為,嚴禁違章指揮和違章作業。
改擴建糧倉高支模扣件式鋼管腳手架支…
國企承插型盤扣式高大模板安全專項施…
120米煙囪人工拆除施工方案
房屋拆除技術方案
房屋改造拆除方案
高桿燈拆除方案
井架搭設拆除施工方案
舊房大修工程拆除
拆除工程施工方案
復工復產安全生產工作方案
雨季施工措施專項方案
重大安全風險管控措施工作方案
塔吊基礎施工方案
安全文明專項施工方案
夜間施工安全專項方案
施工臨時用電安全專項施工方案
